房子住久了,墙面发黄掉皮、厨房油腻难擦、卫生间发霉漏水,想翻新又怕超预算?很多人卡在“想装又不敢装”的两难里。尤其是水电改造,作为隐蔽工程的核心,一旦完工被覆盖,后期出现故障将面临高昂的维修成本-21。今天结合经手多套低预算旧房改造的实操经验,教你在广州、深圳、佛山等地低预算搞定水电改造,不拆不砸,花小钱住新屋。本文尤其适合预算5000-30000元的二手房刚需业主和老房居住者,核心逻辑始终围绕“钱花在刀刃上”,优先解决安全隐患,再优化功能体验,最后兼顾美观。
一、先排查后动工:水电改造前必做的两件事
水电改造动工前,必须先做好两件事:全屋排查和需求取舍。
全屋排查的重点区域。 对于在广州、深圳、佛山等地购买二手房的业主来说,老房的水电路往往存在严重老化问题。先检查水电线路尺寸是否符合规范,水管电路是否存在老化,如果是已经淘汰的装修材料,比如镀锌管等,需要更换为铜管、铝塑复合管或PP-R管-。此外还要对卫生间进行闭水试验,堵住地漏,在洗手间放5厘米的水,观察24小时,然后到楼下邻居家检查是否存在漏水-。楼龄较长的二手房普遍存在电路分配简单、电线老化、违章布线等现状,在装修时必须彻底改造-。
需求取舍的原则。 建议将需求分为三类:不改不行(隐患类,如老化的铝芯线必须全换)、改了更好(功能类,如增加回路)、纯粹美观(可省类)。明确“先排查隐患,再动工,避免返工浪费钱”。提醒大家,旧房翻新最不能省的就是防水和水电,这两个环节偷工减料,后期只会返工花更多钱,得不偿失。目前行业内存在的一个普遍现象是,部分装修公司在前期预算中,将水电费用报得极低,例如几百元至两千元不等,这种低价策略的主要目的是吸引业主签约。然而在实际施工阶段,由于老房水路通常需要全部更换,线路布局也可能根据实际需求发生变动,最终结算金额往往会远超初期报价,形成巨大的“误差坑”-14。
二、水电改造怎么做:核心施工流程详解
水电改造的施工顺序一般为:点位定位→开槽→布管穿线→打压测试→验收封槽。整个工期约7-10天-1。
点位定位:宁多勿少,预留要够。 厨房、卫生间、客卧重点预留常用电器点位。现代家庭电器很多,厨房所有插座(冰箱、烟机、灶具旁、台盆下)均为独立回路加漏电保护,台面上插座间距不超过50厘米,满足小家电使用,插座避开灶台、水槽正上方-22。插座的底线是,宁可多了没用上,也比以后需要时没处插要强,改水电就是为了用得顺手。

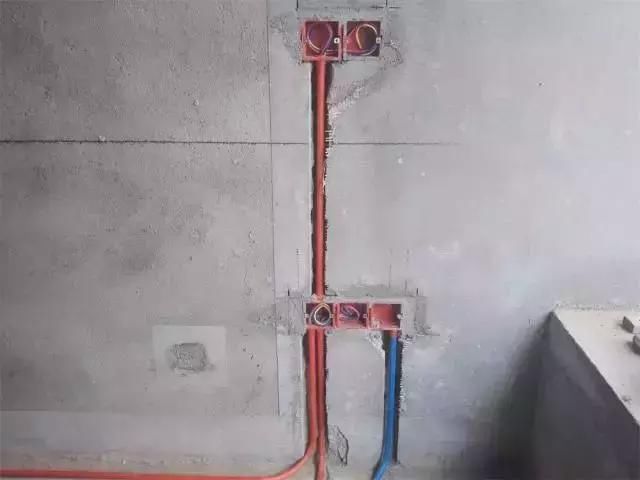

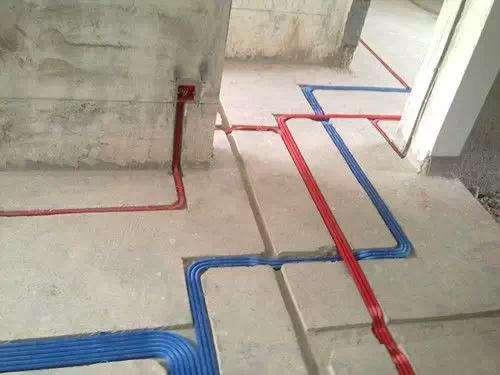

开槽布管:电路走顶不走地,强弱电间距要达标。 电路走线时,要遵循两端间最近距离直线走线原则,不要进行绕线,这样既增加改造预算,也容易造成人为“死线”情况的出现-8。电路走顶不走地,强弱电间距不小于30厘米,交叉处必须使用锡箔纸包裹隔离,防止信号干扰-21。水路选抗菌PPR管、走顶。水路验收的合格标准是:冷热水管全管路打压至0.8兆帕,保压30分钟,压降不超过0.05兆帕为合格,期间检查所有接头、热熔口无渗水、滴水-22。排水管坡度不小于5‰,做通水试验,下水顺畅无积水、反味-22。
分路设计:大功率电器单独回路。 按规定,现代家庭中的电路至少要有四个回路,即照明一路、空调一路、插座三至四路-。大功率电器(空调、电热水器、厨电)单独回路,空开规格匹配功率。照明、普通插座、厨卫插座、空调回路独立,回路标识清晰-22。老房电路的一大隐患就是照明插座同回路不分家,即使几年前曾经经过线路改造,也只是局部增减插座,并未从根本上改变配电系统,无法满足现在高强度的用电需求-8。
三、避坑指南:水电改造最容易踩的三个坑
坑一:防水不到位,后期漏水返工。 防水不到位是翻新中最常见的坑。卫生间淋浴区墙面防水不小于1.8米,干区不小于1.2米,厨房、阳台地面全做-1。闭水试验48小时(蓄水不小于2厘米),需楼下业主验收,无渗漏再贴砖。防水验收时一定要亲自到场,尤其是广州、佛山等地回南天多发,防水没做好后面就是无穷无尽的烦恼。从2025年起,广州已要求闭水时间延长至72小时,比之前更严格-。闭水试验后务必亲自去楼下邻居家检查,这是最容易出问题也最容易被忽视的环节。
坑二:水电省成本,为省钱埋大患。 老房的电路经过十几年的损耗,一般都老化严重,而且老房电线一般采用细铜芯线甚至是铝芯线,因此装修时就必需拆除原线缆重新设计强电系统,在改造时室内铝线和穿线管全部更换-8。老房水路老化必须更换,电路基线尚可利用的情况下可以做水路全改加电路局改;如果老房水电老化严重,则需要水路全改加电路全改-14。不要用一路电线把电器都带上,那样走线一点都不省线,反而增加安全隐患-8。
坑三:盲目换新家具,预算超支。 低预算翻新不用盲目换新,能留的家具电器尽量留,简单翻新一下,既能省成本,又能满足居住需求,后期再慢慢升级。厨房可以只换台面、柜门做翻新翻新,不必整套橱柜全换。旧房的五金件和配件,能用的就先保留,把钱花在水电这些真正影响安全的项目上。插座底盒水平误差不超过2毫米,高度统一(普通30厘米、开关130厘米、厨卫防水插座1.5米),厨卫所有插座装防水盒-22。
四、验收标准:住得安心的最后防线
水电改造作为隐蔽工程,一旦完工被覆盖,后期出现故障维修成本极高,所以验收是最后一道防线,也是绝对不容马虎的一关-21。
水路验收:打压测试是核心。 水路验收的第一步是核对材料,核对PPR管、PVC排水管等品牌、规格、壁厚是否符合合同约定,冷热水管须区分标识,严禁混用-。冷热水管的出水口弯头距离纵横必须在一个水平线上,出水口弯头间距不得小于14.5厘米-。然后用软管连接已改造冷热水管,保证是整个室内管道的冷热水管同时打压,打压器充满水,管内空气放掉,使整个回路里面全是水,关闭水表及外面闸阀-23。试验压力应为工作压力的1.5倍且不小于0.6兆帕,稳压10分钟内压力降不得超过0.02兆帕,随后降至工作压力稳压30分钟,检查各接口无渗漏-21。水路走管还要注意左热右冷,间距不小于15厘米,热水管全程包保温棉-22。
电路验收:绝缘测试不可少。 使用500V兆欧表,低压配电系统绝缘电阻值不应小于0.5兆欧-21。需分别测试相线之间、相线与零线、相线与地线、零线与地线之间的阻值,每个回路单独测试,避免掩盖问题-21。插座接线遵循“左零右火上接地”原则,使用插座测试仪检查是否存在缺项或反接。开关必须控制火线,卫生间、厨房插座应具备防溅盒-21。施工全程拍照存档,这对后期维权和维修都非常重要。对配电箱内漏电保护器进行模拟漏电测试,按动试验按钮后开关应立即跳闸,测试完毕后需复位-21。
收尾工作:资料存档。 验收测试合格后,需对管线位置进行明确标识,防止后期装修施工打穿管线-21。在墙面、地面使用不同颜色胶带区分强电(红)、弱电(蓝)、水管(绿),沿线走向每隔50厘米粘贴箭头,转弯及交叉处重点标注,保留至装修全工序结束-21。整理水电改造竣工图、材料合格证、试压记录、绝缘测试记录及验收确认单,建议一式两份,业主与施工方各执一份-21。
五、预算参考:广州、深圳、佛山行情全知道
水电改造的价格受地区、面积、改造程度影响较大。这里给大家一份基于2026年最新市场行情的预算参考。
按面积和改造程度划分。 60平米旧房水电:全改约6000-8000元,局部改造约2000-4000元。80平米旧房水电:全改约7500-9000元,局部改造约3000-6000元。100平米旧房水电:全改约8000-15000元,局部改造约5000-8000元-11。广州市场水电改造暗管约35-40元/米(含材料),电路约60-70元/米-。深圳市场水电工人工约300-400元/天,100平方米水电人工花费约5000-6000元-。佛山市场饮水管安装约50元/米,含人工费和管接头开槽-。
一个更简单的计算公式:水路全改、电路局改的情况,预算约房屋面积乘以50元;水路全改、电路全改的情况,预算约房屋面积乘以100元-14。该计算公式涵盖了从入户水管到厨房、卫生间及阳台的冷热水管铺设费用,以及相应的电路改造与材料成本。若实际报价显著低于上述标准,需警惕后期增项风险;若高于此标准,则应核查是否包含特殊复杂的工艺需求-14。
开槽一般10-20元/米,需注意开槽是否包含封槽费用-11。开关插座价格在15-30元/个,人工费5-10元/个-11。在正式动工前,务必要求装修公司出具详细的水电预估方案,将模糊的预算具体化-14。针对广州、佛山等地正在推进的旧房改造政策,像南海区“5+N”焕新行动推进了二次供水泵房升级、燃气设施改造等基础设施提升,老房业主可以关注当地住建部门的政策通知,看是否能享受到相关补贴或优惠-。
六、总结与提醒
低预算翻新核心是刚需优先、美观为辅,不做无用功,把钱花在刀刃上。水电改造是装修中最不能省的项目,也是最值得多花钱的地方——因为它直接关系到你和你家人的居住安全。在广州这样多雨潮湿的城市,在深圳这样高密度居住的地方,在佛山这样老旧小区众多的区域,做好水电改造,就是给家打下一个最牢固的基础。同时也要补充一点:简单翻新是权宜之计,有预算可后期彻底拆改,避免读者误解“简单翻新可一劳永逸”。
如果你家也有旧房翻新难题,评论区留下户型和预算,帮你出针对性省钱方案。
